Ведущий инженер отдела ПОС (ПРОЕКТ ОРГАНИЗАЦИИ СТРОИТЕЛЬСТВА)
Разрабатываю ПОС с учетом требований действующих на момент проектирования нормативных документов.
1) Линейные объекты (Инженерные сети, Автомобильные дороги)
2) Здания и сооружения
3) Мосты

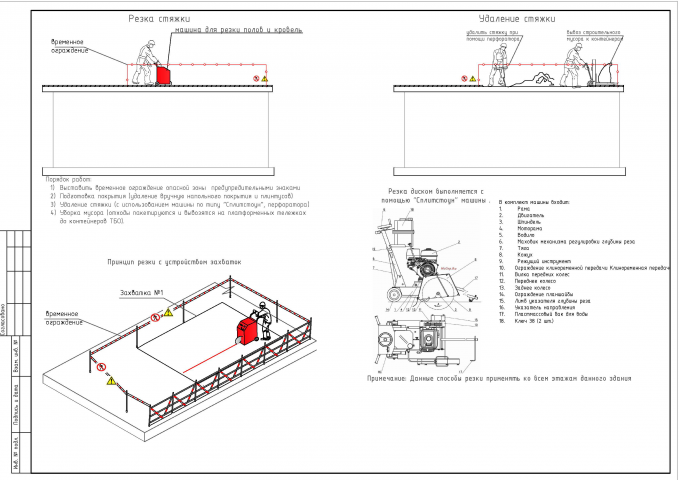

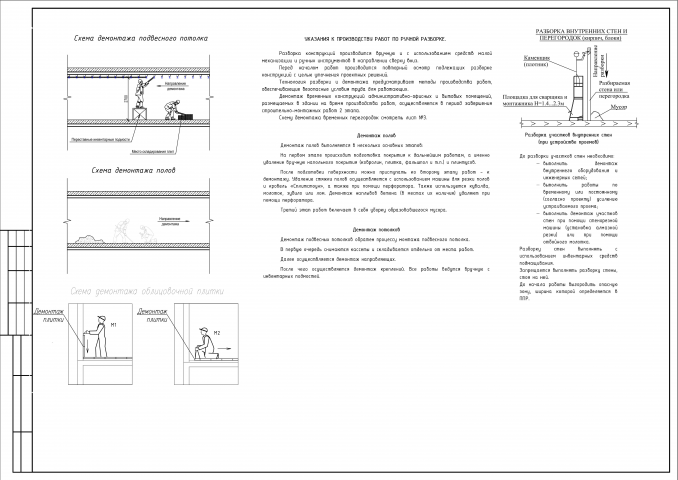

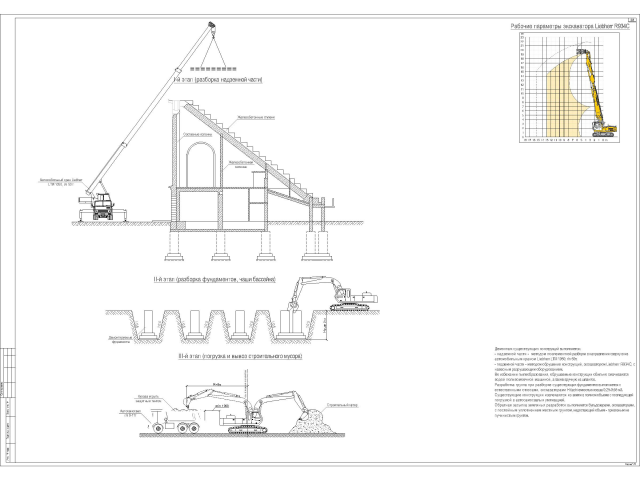

Так же занимаюсь разработкой ПОКР (Проект организации капитального ремонта), ПОР (Проект организации по сносу «Демонтажу»).
Составление раздела в соответствии с 87 постановлением.
* Расчет объемов работ
- Земляных (Ручным, механизированным способом)
- Устройство и разборка креплений траншей и котлованов
- Демонтаж дорожных конструкций

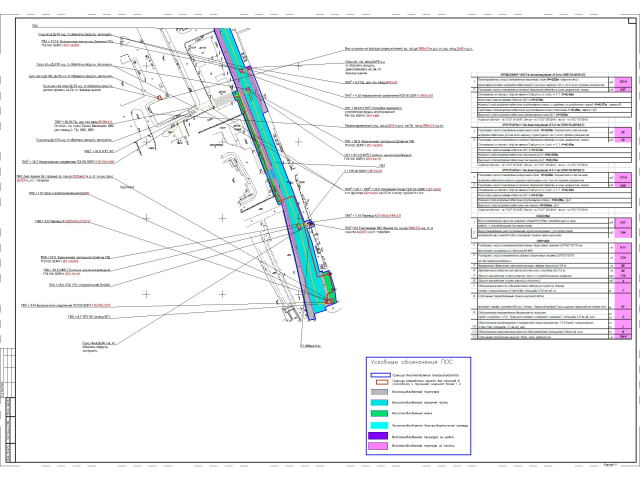

- Благоустройство
* Потребности в строительстве
- Кол-во людей
- Бытовой городок
- Посты охраны
- Количество потребляемой воды, электроэнергии и тд.

- Организационно-технологическая схема
* Календарный график

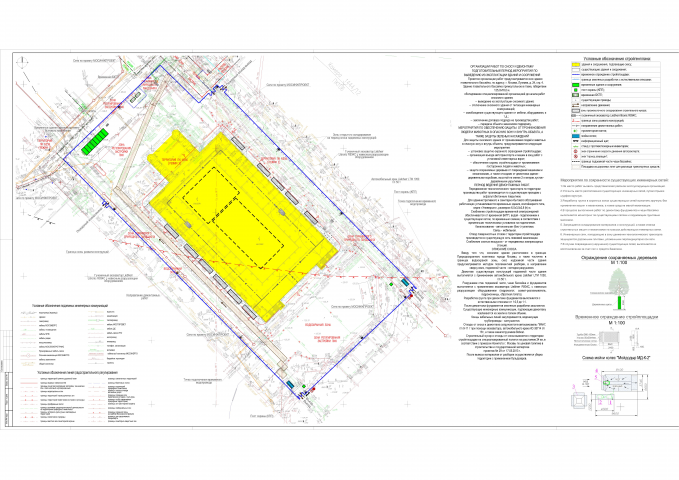

* Стройгенплан
Так как выполненные мною работы являются собственностью компаний. В разделе "Портфолио" представлено минимальное количество схем, чертежей и стройгенпланов.
КОНТАКТЫ:
Почта: aleksandr.pos89@mail.ru
