Михаил Полухин polukhin_m Паспорт верифицирован
Инженерные сети ОАО "РЖД". CAD/BIM
Рейтинг
18 277
№ 52 в каталоге
Отзывы
Профессионализм
-/10
Коммуникация
- /10
Город
Воронеж
Опыт работы
16 лет
На сайте с
2007 года
Юридический статус
ИП
Эксперт
Национальной Гильдии Фрилансеров
Freelance.Boutique
Премиум-сервис для лучших исполнителей

Проект организации демонтажа железнодорожного моста

Используемые навыки Инженерия Инженерные изыскания Проектирование объектов Строительные конструкции

Описание

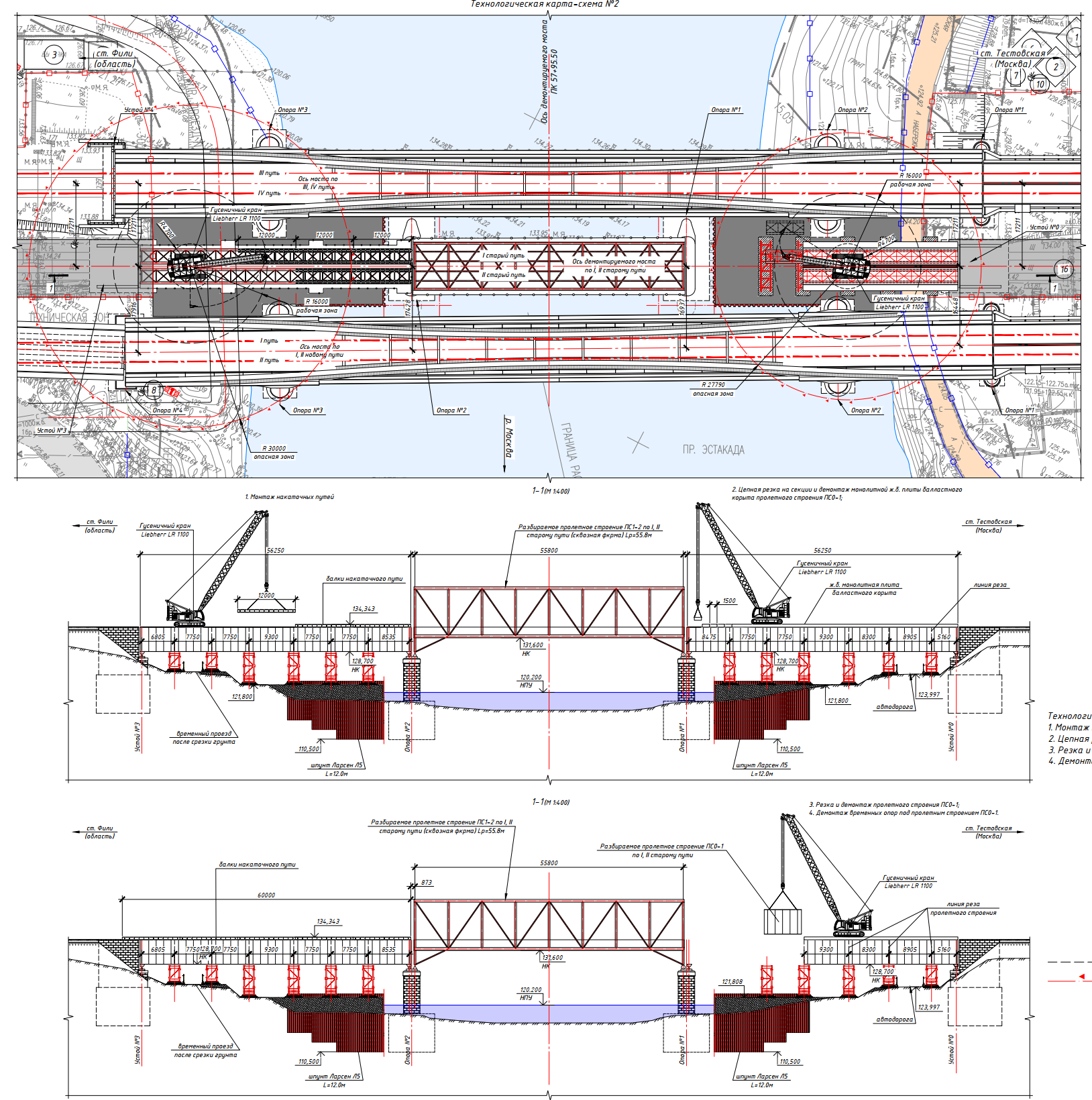

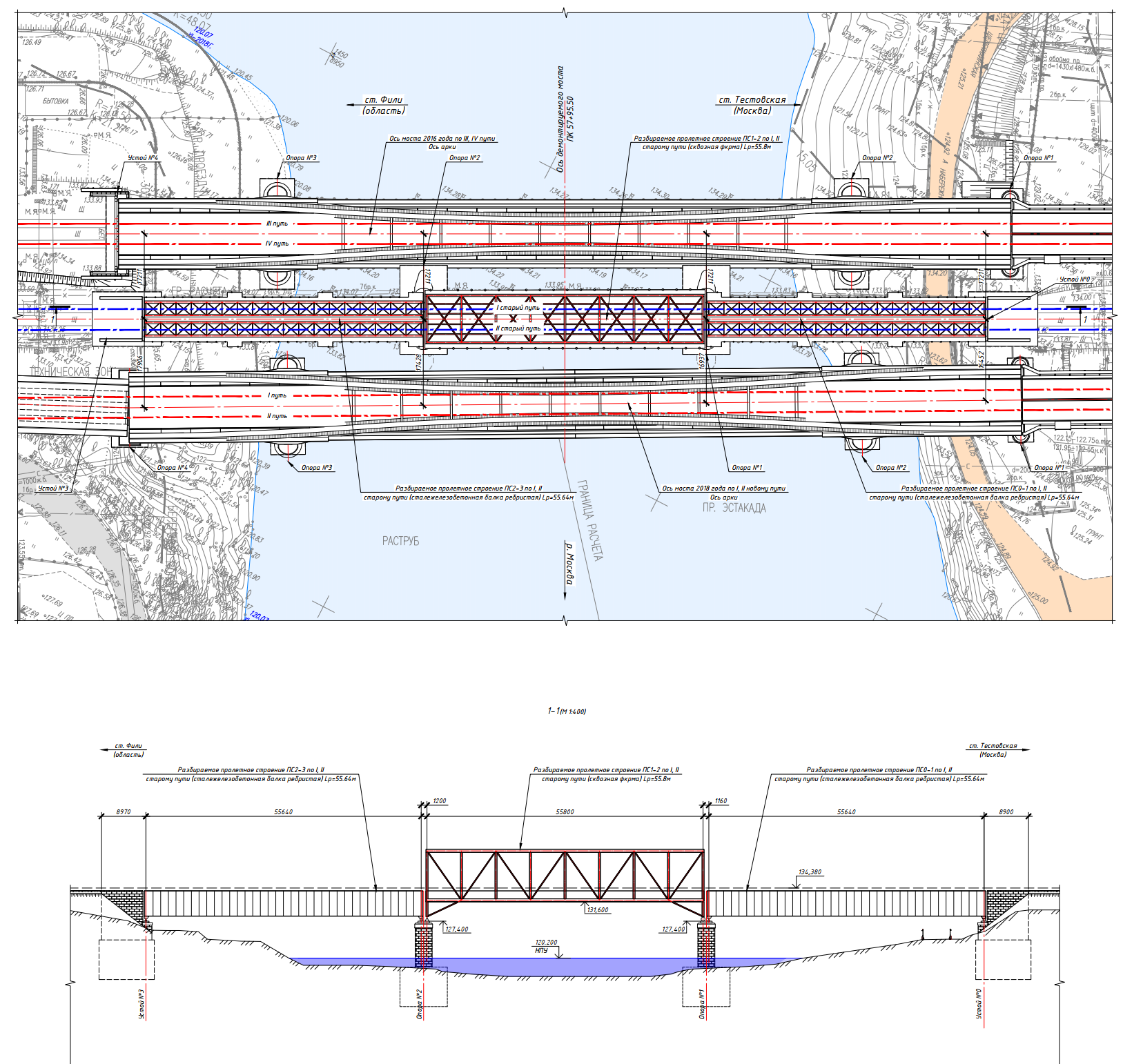

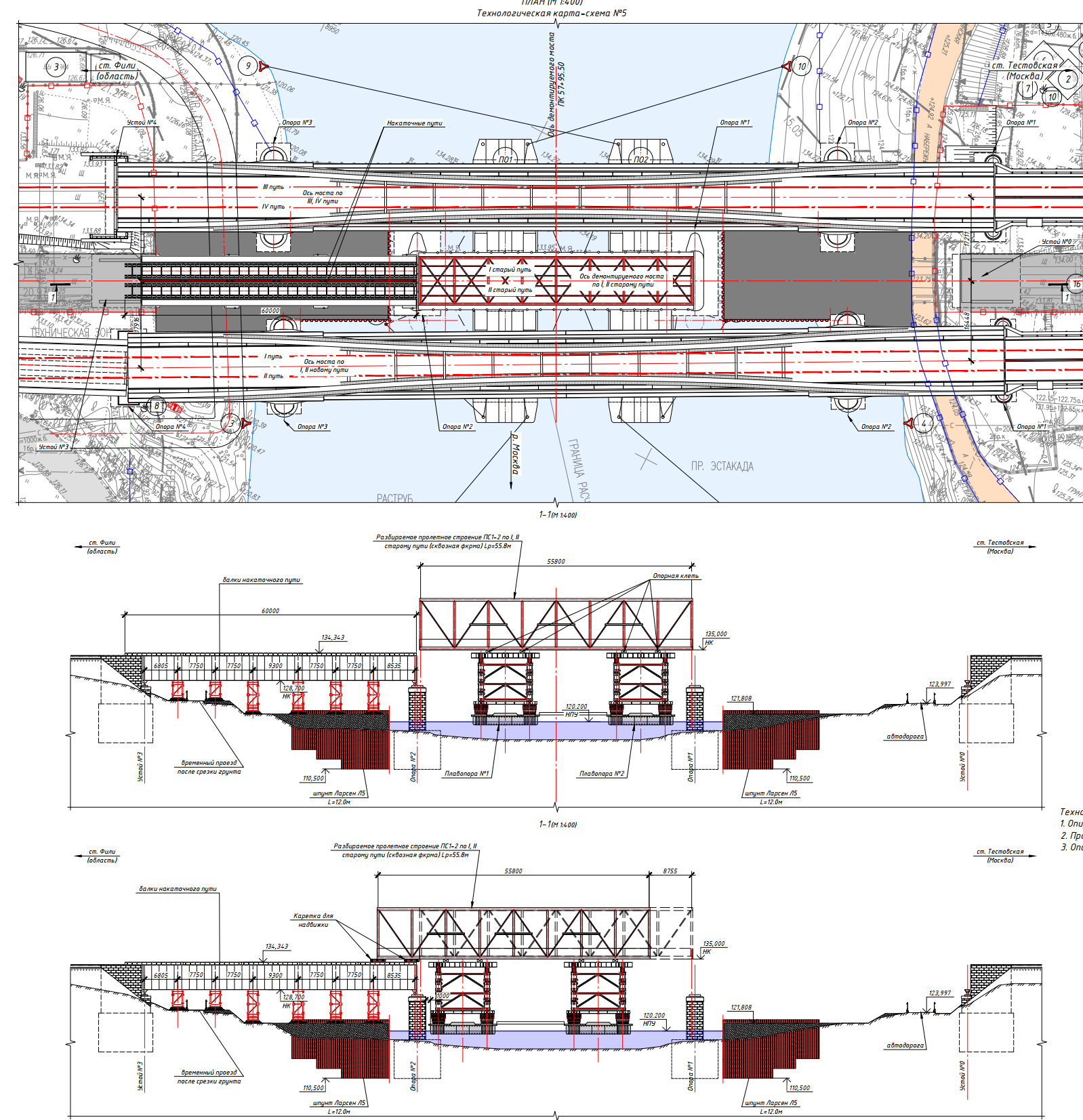

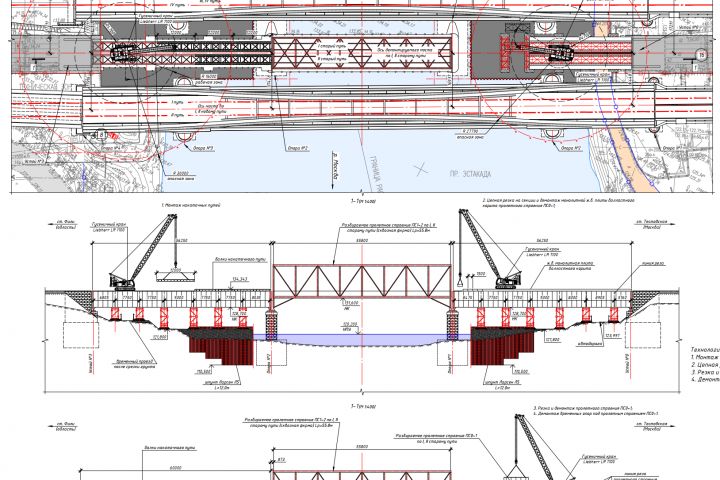

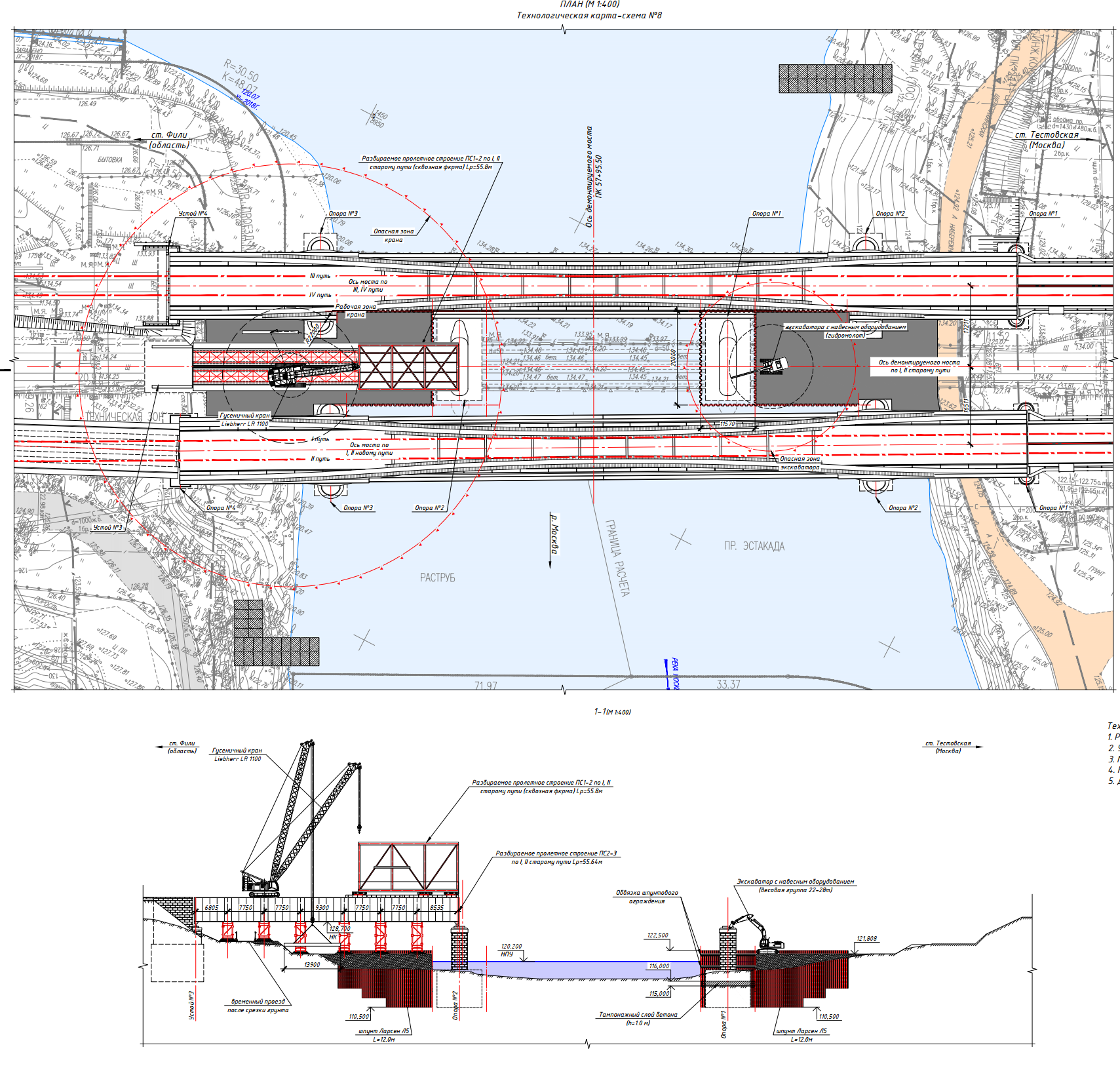

Раздел ПОД настоящего проекта содержит технологические схемы по демонтажу
конструкций железнодорожного моста через р. Москва, календарный график производства
работ и краткую пояснительную записку

Решение

Работы по демонтажу руслового пролетного строения (фермы) производятся при помощи
продольной надвижки с последующей разборкой пролетного строения краном Liebherr
LR1100. Работы по демонтажу береговых балочных пролетных строений производятся
Liebherr LR1100 с использованием временных опор, с предварительной резкой на монтажные
блоки, разборка опор и устоев ведется с помощью экскаваторов с навесным оборудованием: -
гидромолот; - грейферный ковш, также применяются экскаваторы с удлиненной рабочей
стрелой.
Разборка рельсошпальной решетки производится вручную с применением средств малой
механизации, ручного электро – бензо инструмента, путейских порталов после переключении
движения по I и II ж.д. путям на новый мост.
Продолжительность работ по демонтажу моста по календарному графику составляет 7
месяцев 20 дней.
Порядок производства работ по демонтажу руслового пролетного строения ПС1-2:
Демонтаж руслового пролетного строения ПС1-2 производится после: переключения движения поездов, демонтажа рельсошпальной решетки и контактной сети по I, II (старому) пути; переключения и выноса (демонтажа) коммуникаций проходящих по пролетному строению.
Демонтаж руслового пролетного строения ПС1-2 производится путем продольной надвижки в 3 этапа: 1) надвижка в сторону устоя №3 на двух плавучих опорах (8.75м); 2) вывод плавопоры №1, надвижка с опиранием на накаточные пути и плавопору №2 в сторону устоя №3 (28.1м); 3) опирание пролетного строения ПС1-2 на накаточные пути, вывод плавопоры №2, надвижка по накатачным путям в сторону устоя №3 (20.0м). Под демонтируемое пролетное строение устанавливается (фиксируется при помощи лебедок) плавсистема, нагрузка от собственного веса пролетного строения передается на плавсистему через опорные клети.

Оценили проект:

Другие проекты

Все проекты →
Инженерия и Проектирование Проект организации строительства
Проект организации строительства
1 373
Инженерия и Проектирование Наружное освещение автомобильной дороги
Наружное освещение автомобильной дороги
40
Инженерия и Проектирование Реконструкция внутрипоселковых дорог п. Луговской ХМАО
Реконструкция внутрипоселковых дорог п. Луговской ХМАО
158
Инженерия и Проектирование Переустройство контактной сети железной дороги
Переустройство контактной сети железной дороги
342
